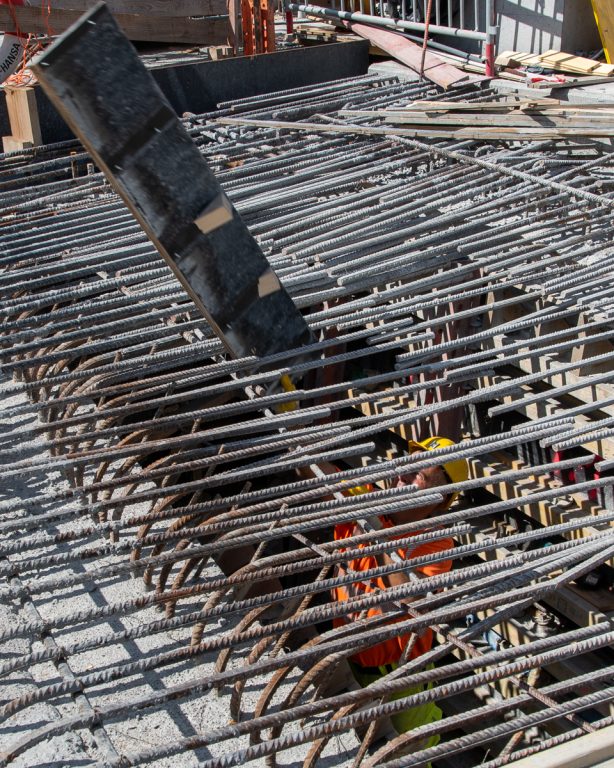

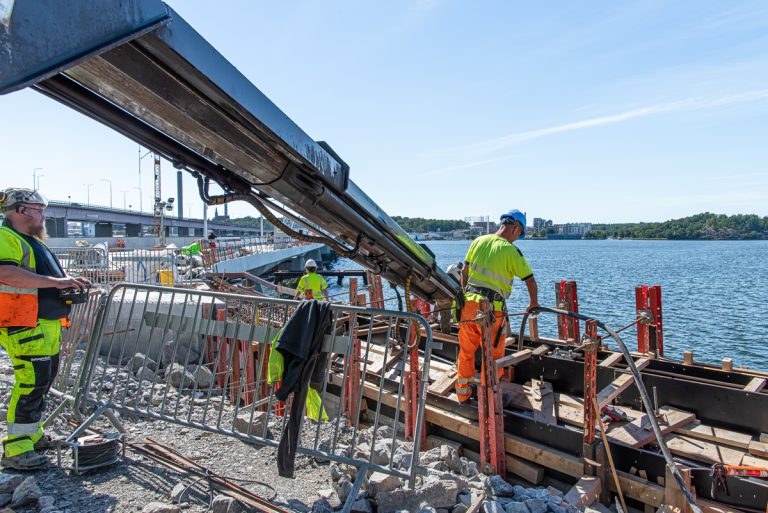

Tråget för spårbron mellan blivande brogrenen och bropelaren 11A har gjutits, och formskalen tas bort. Nu börjar också arbetet med själva brobanan. I övrigt pågår slutfaser av arbeten över hela brobygget.

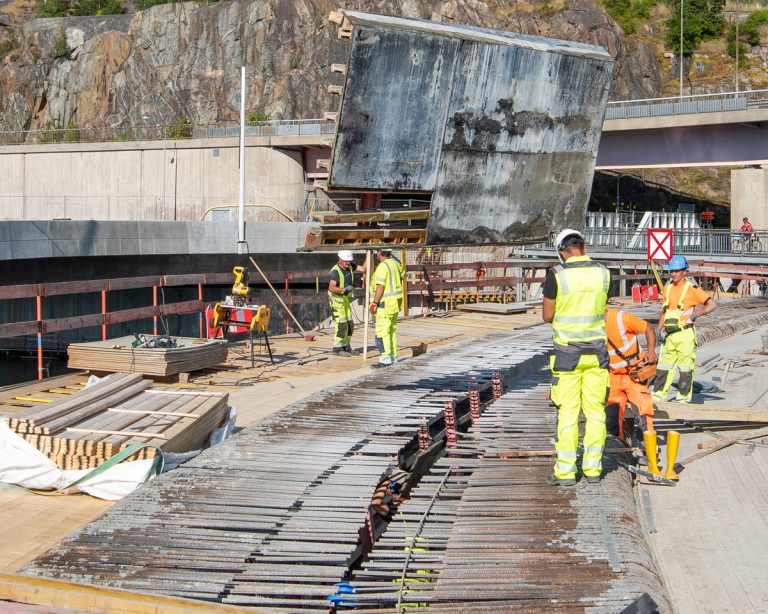

Man lossar skalen och skjuter ut dem till en plats, där det finns en "glipa" i armeringen.

Ofta måste delar av skalen demonteras eller brytas loss, innan man kan lyfta upp dem.

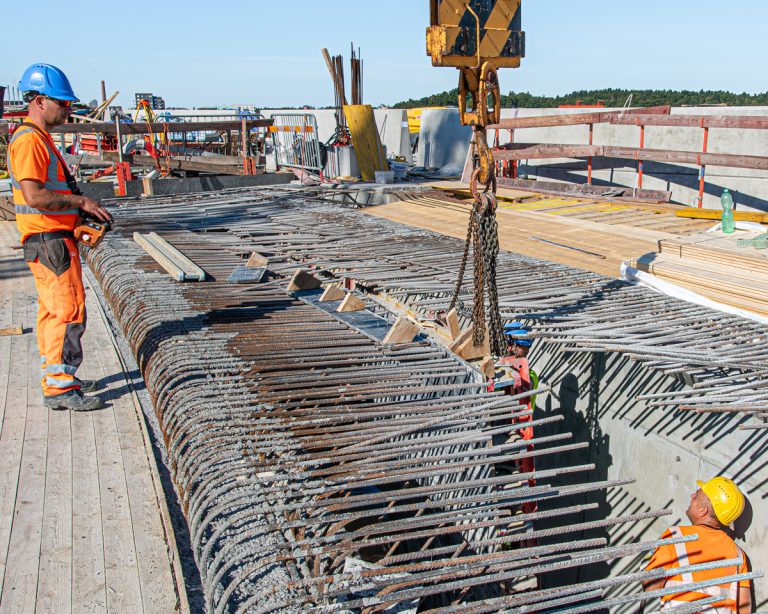

Mindre delar kastas upp.

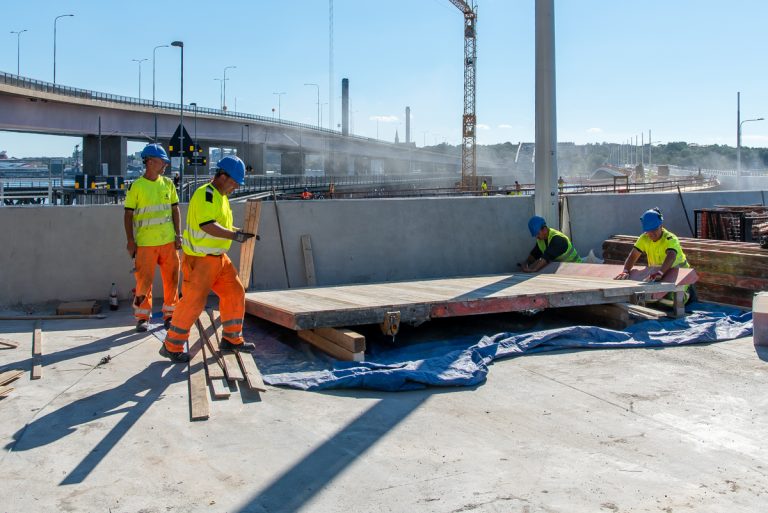

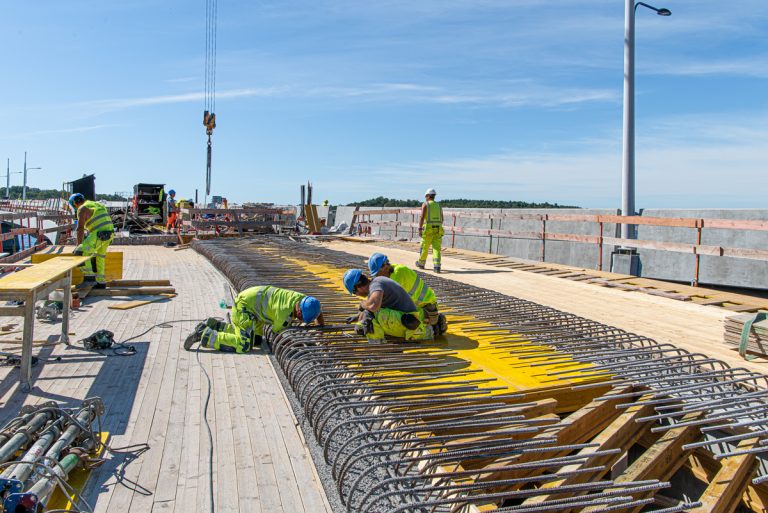

Vartefter formskalen rensats bort, bygger man form för trågets tak. Parallellt brädas undersidan av spårbrons "vingar" in.

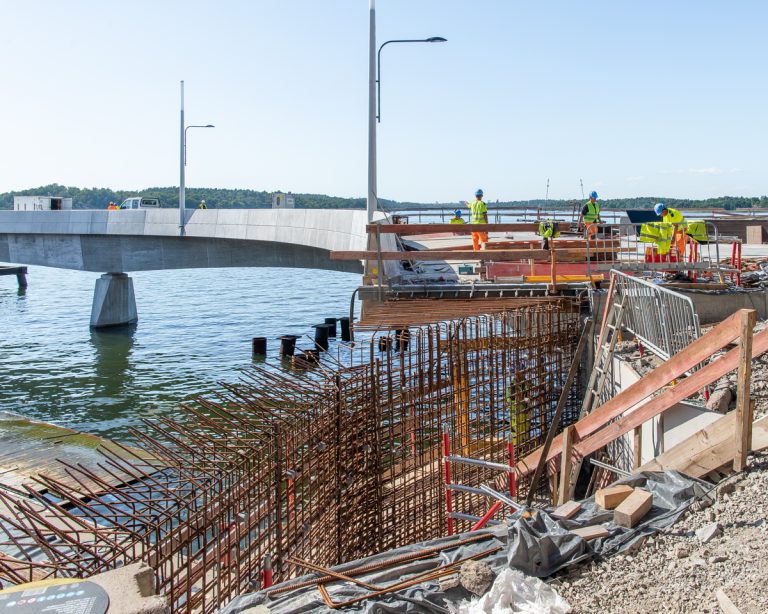

Vid norra delen av landfästet Islinge hamnväg gjuts en första etapp av den kurvformade kantbalk, som ska möta gc-brons kantbalkar vid övergångskonstruktionen.

Vid andra sidan av landfästet armeras sydsidans mur , som ska möta övergångskonstruktionen. Uppe på gc-bron...

...tillverkas nu formskal till sydsidans mur.

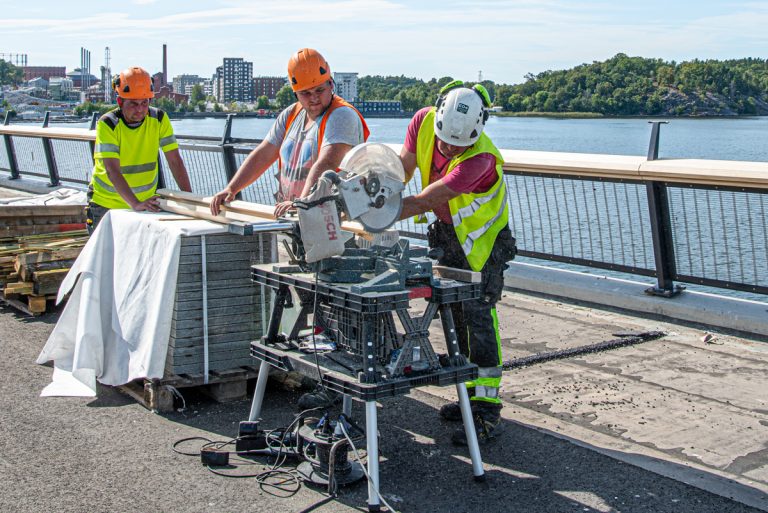

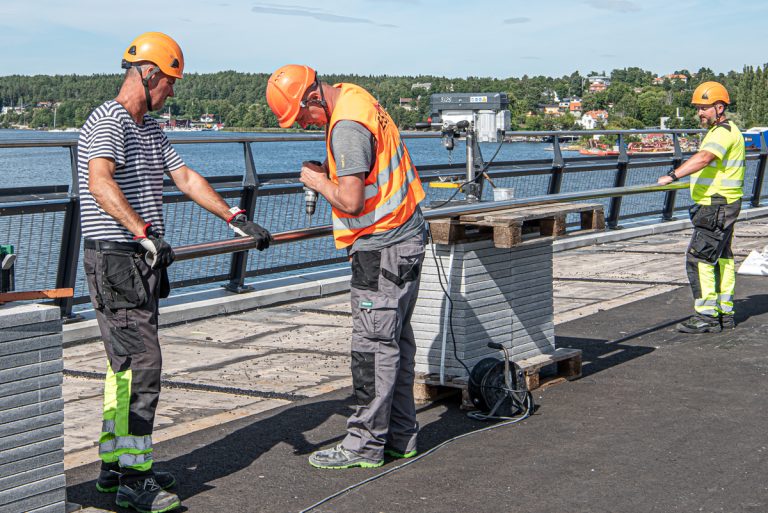

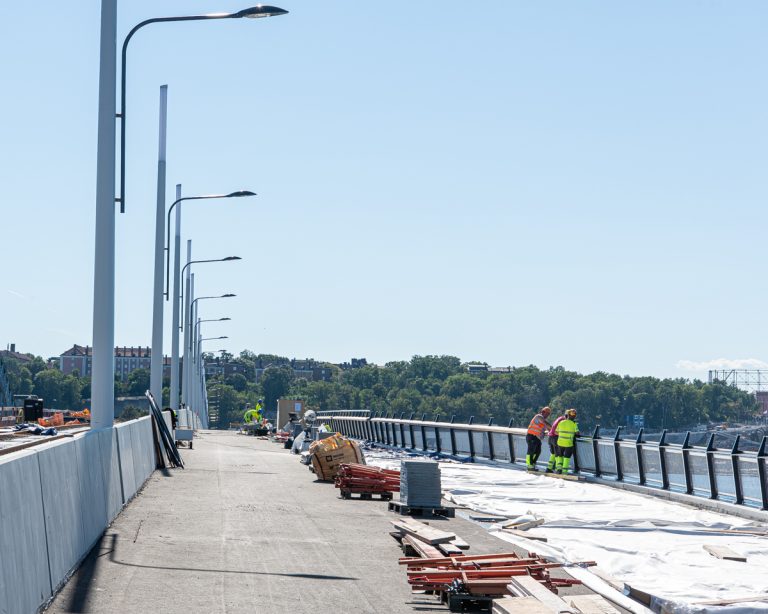

Hela gc-stråkets vackra och iögonenfallande stolpbelysning med toppbelysning och nedåtriktade armaturer har monterats (så när som på några stolpar där platsen ännu inte är tillgänglig). Montering av räckets handledare i trä och rostfria stålrör pågår.

Handledaren i den mycket hårda träprodukten accoya kommer att förses med LED-belysning utefter hela gångstråket.

Räckets överliggare är i rostfritt stål.

Vid veckans början placeras strängar av asfalt ut i gångstråket. Asfalten innehåller småsten och är "gles". Strängarna är dräneringssträngar, som löper från cykelstråket till avlopp invid brokanten.

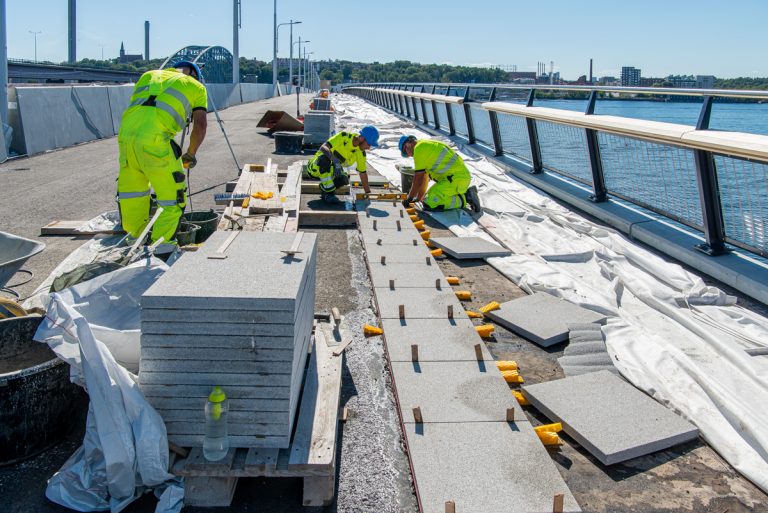

Nu kan också de ljusa granitplattorna placeras ut, som avskiljer cykelstråket från gångstråket. De vägs in i rätt höjd och gjuts fast.

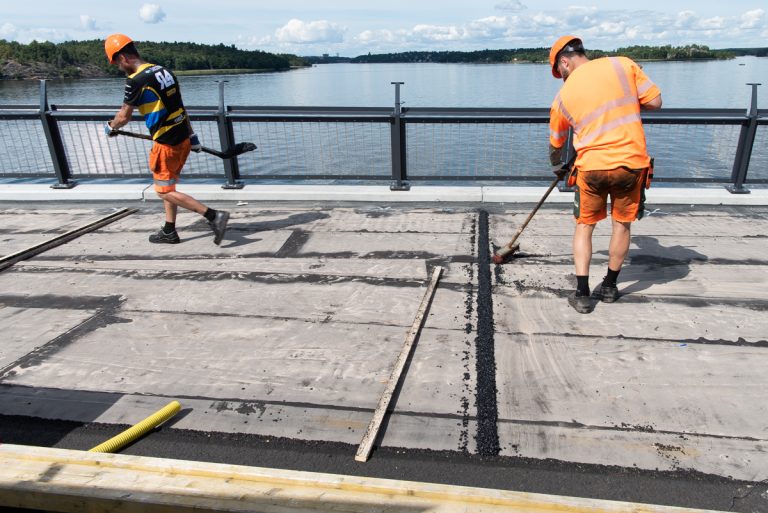

Man är nu framme med gc-stråkets tätskikt vid övergångskonstruktionen landfästet Ropsten. Asfaltering är på gång. Samtidigt återstår inte mycket av montering av kantbalkar på spårsidan.

Vy under fredagen. Gjutning av sliprar till veckans 60-meters räls avslutas precis i bilden. Montering av kantbalkar på spårsidan är snart framme vid landfästet Ropsten. Arbete med tätskikt på gc-sidan har nått landfästet.

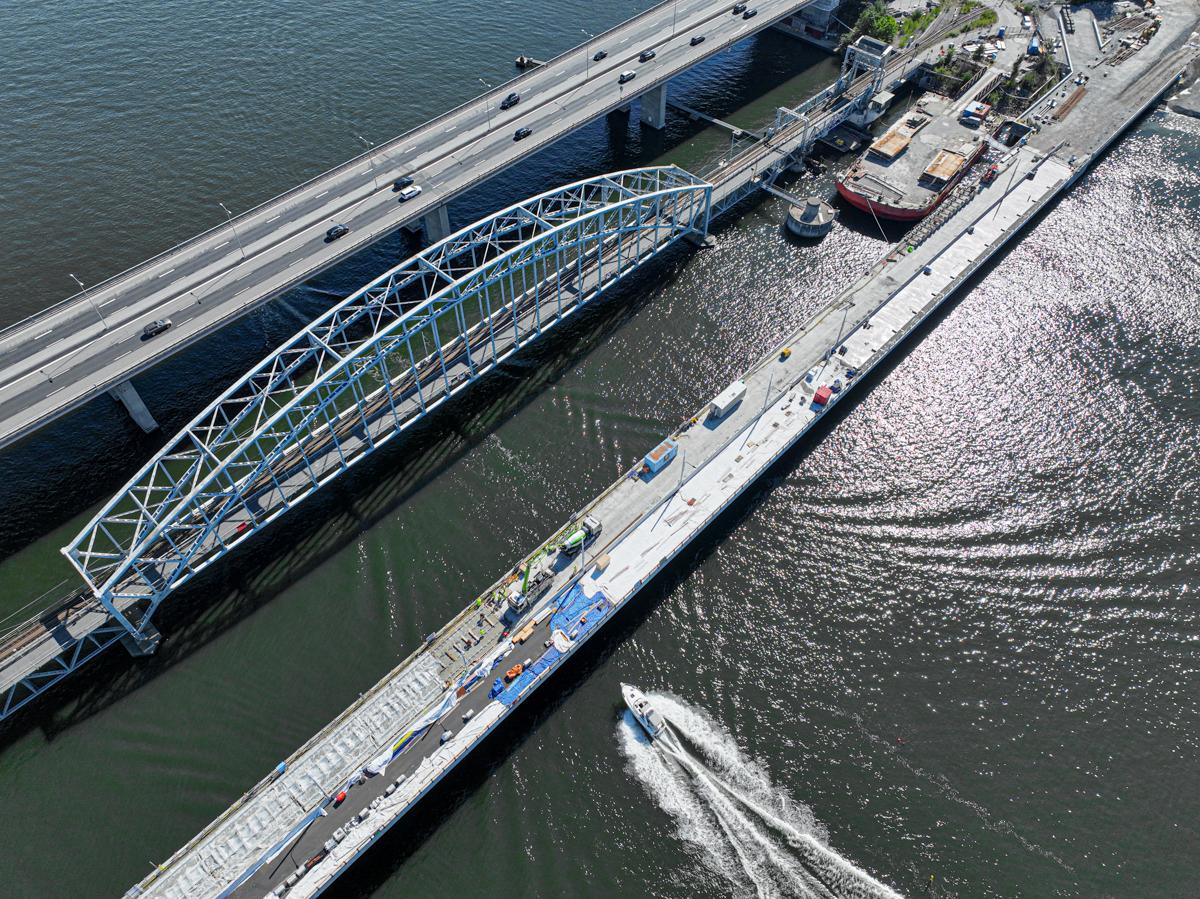

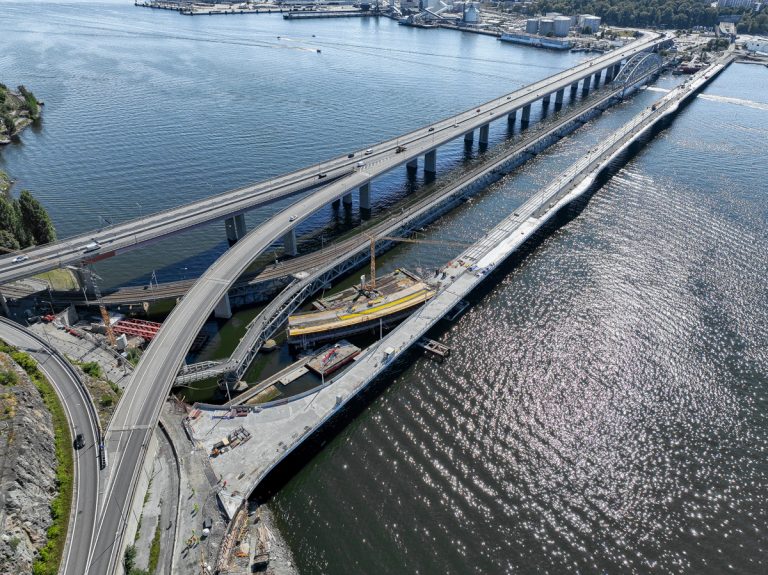

Vy över hela brobygget under fredagen.

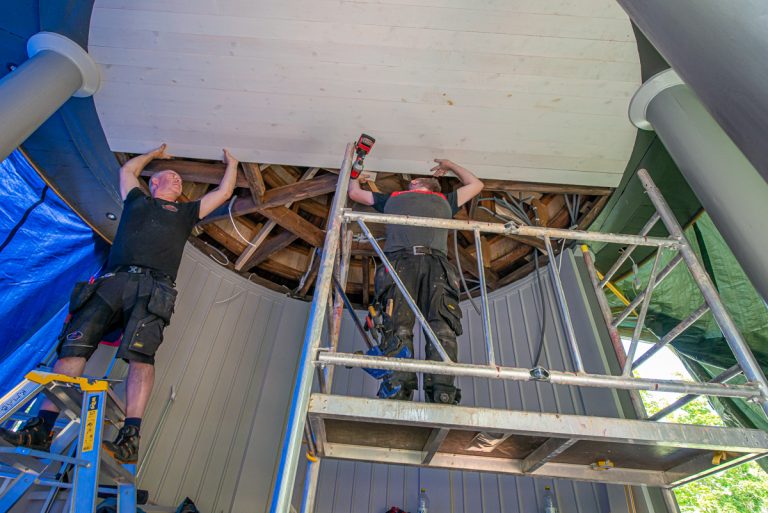

"Vindarnas tempel" är snart färdigmålat. Innertaket spikas fast och ska slutstrykas. Montering av belysning återstår.
Fint reportage än en gång!
När planeras gångbron att öppnas för allmänheten?
Mvh Björn
Vi vet inget exakt datum ännu. Men förmodligen under andra halvan av september.
Spännande att få cykla på den nya bron! Blir det speciell invigning för gc-delen?
Det blir ingen regelrätt öppningsceremoni. Det väntar man med till dess hela bron är klar. Möjligen någon mindre aktivitet enligt projektledningen. Det är ju fortfarande en byggarbetsplats!
