Tre av brofundamenten är inom kort färdiga för betonggjutning i olika stadier. Undervattensgjutning vid fundament nr 11 (pålarnas övre del gjuts in), kvalificerad gjutning av själva fundamentet nr 1 och gjutning av den första bropelaren, nr 2. Lidingö Nyheter besökte med kamera armerarna i kassunen nr 1. Naturligtvis i skyddskläder, balanserande på armeringsjärn blir det lätt att använda begrepp som snårskog, skaka galler och fängslande.


Armeringen najas (fästs) med najtråd…


...eller svetsas fast. Inte det lättaste stället att komma åt.


Det är inte helt lätt att ta sig fram genom "snårskogen" av armeringsjärn.


I den här kassunen går det åt 40 ton armeringsjärn.


Järnen lyfts efter hand ned från tornkranen. Från kassungolvet dirigeras lasten via radio dels till en medarbetare som syns vid kassunens överkant, och samtidigt till kranföraren som sitter i hytten strax under bommen (den horisontella armen).


Armerarna balanserar vant...


...på den horisontella bottenarmeringen. Hur armeringen ska byggas upp verkar sitta i ryggmärgen.

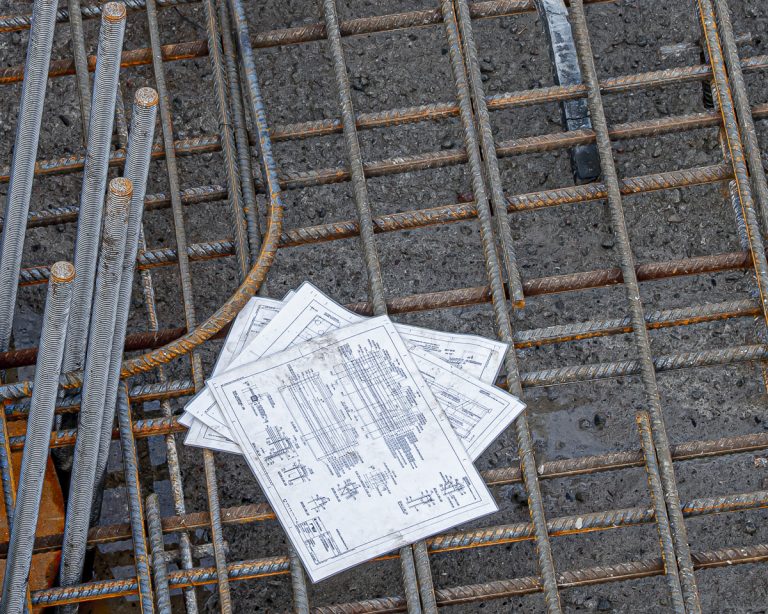

Jo, det finns ritningar.


Samtidigt färdigställs armering i kassun nr 2 för att byggas in i en form för betong till den första bropelaren.


Och i Torsvikshamnen monteras kassunen för fundament nr 11, närmast Islinge hamnväg. Undervattensgjutning väntar inom kort.
